1935 г., ИЮНЬ
Инженер-гидротехник И. П. Морозов по заданию Дальстроя спустился по реке Бохапче и высадился вблизи нынешнего поселка Синегорье. Начались работы по выявлению гидроэнергетических ресурсов, топографических и геологических условий Колымы.
1936 г., ЛЕТО
В журнале "Колыма" опубликованы результаты этих изысканий и описание схематического проекта гидростанции в нижних колымских порогах, предполагалось возвести 76-метровую плотину из местных материалов. Мощность станции определилась в 50 тысяч киловатт, стоимость сооружения - 180 миллионов рублей. Ни одна строительная организация края не могла взяться за такой большой объем работ.Строительство ГЭС отложили.
1964 г, ИЮНЬ
Вновь Колымская ГЭС! Началась топографическая съемка гидроствора и промплощадки.
1965 г., ЛЕТО
На берега Колымы с вертолета высажен , первый десант изыскателей. Небольшой отряд специалистов из Ленгидропроекта начал изыскательские работы в районе строительства Колымской ГЭС.
1967 г., МАЙ
Создается Колымская экспедиция № 11 отдела изысканий Ленгидропроекта. Начальником экспедиции назначен Н. Е. Карпов, главным геологом - А. К. Братищев. 15 мая первые изыскатели прибыли на створ будущей ГЭС и приступили к буровым и горно-проходческим работам
1967 г., ЗИМА
Параллельно строился поселок Изыскатель. К зиме на берегу Колымы выросли шесть рубленых домов, мехмастерские, столовая, баня. Поселок снабжался электроэнергней от движка мощностью 30 киловатт. Материалы, продукты, горючее доставлялись из Дебина вертолетом, вездеход пробивался через тайгу шесть-восемь часов..
1969 г., МАЙ
За успешные изыскательские работы наКолыме коллективу одиннадцатой экспедиции вручено переходящее Красное Знамя института "Гидропроект".Впервые такая мощная гидроэлектростанция проектировалась ленинградцами в зоне распространения вечной мерзлоты. Главный инженер проекта В. Г. Петров поставил перед изыскателями задачу дать не только геологическую характеристику района строительства, но также и полную картину геотермического режима грунтов, их льдистости и физико-механических свойств.
Впервые буровые вышки весом по 6- 8 тонн без демонтажа поднимались при помощи тракторов зимой по почти вертикальному откосу на высоту 200-250 метров над уровнем реки. Впервые была пройдена вертикальная шахта сечением 10 квадратных метров, глубиной 28 метров. Изыскатели намного раньше строителей заглянули в машинный зал будущей электростанции. Малой техникой - ручными перфораторами и скреперной лебедкой - была пройдена штольня длиной 110 метров до центра машзала. Выступая на партийном собрании экспедиции, ее руководитель Н. Е. Карпов заявил: "Помните, все мы вместе решили вопрос о сокращении сроков изысканий на один год. Сегодня говорю вам с полной уверенностью: мы уменьшим эти сроки на два года".
1969 г., 3 НОЯБРЯ
Министр энергетики и электрификации СССР П. С. Непорожний подписал приказ о создании в Магаданской области управления строительства "Колымагэсстрой".
1969 г., 1 ДЕКАБРЯ
Приказ № I по управлению строительства "Колымагэсстрой": "К обязанностям ' начальника строительства приступил. Ю. Фриштер. В коллективе стройки насчитывалось тогда около 40 человек.
1969 г., 23 ДЕКАБРЯ
На совещании у начальника управления строительства "Вилюйгэсстрой" решался вопрос о выделении техники для начала строительства пионерных баз в поселках Уптар и Дебин, колонны автомашин для перевозки этой техники на Колыму.
1970 г., ЯНВАРЬ
Госплан СССР открыл титул подготовительных работ по Колымской ГЭС.
1970 г., МАРТ
С Вилюйской ГЭС по зимнику протяженностью 3500 километров прошла колонна машин с техникой для строительства Колымской ГЭС. В Дебине создается управление механизации. За первую неделю механизаторы И. И. Грулёв, А. Т. Слободенюк, В. И. Похлебин, П. М. Глушак и другие смонтировали экскаватор Э-10011, кран КП-25, бульдозер и тракторный погрузчик. Одиннадцатого марта главным инженером Колымагэсстроя А. А. Серовым был подписан первый рабочий чертеж на строительство общежития, спустя три дня был забит первый колышек на площадке поселка. Так создавался первый маленький плацдарм большого наступления па Колыму.
На празднике новоселья в первых вагончиках Дебина начальник управления. Ю.И.Фриштер выступил перед гидростроителями с лекцией о строительстве Колымской ГЭС.
1970 г, 16 ИЮНЯ
Забит первый колышек под поселок гидростроителей в Уптаре, где будет создана перевалочная база.
1970 г., 4 СЕНТЯБРЯ
Бюро Ягоднинского райкома партии принимает постановление об образовании первичной партийной организации в управлении "Колымагэсстрой" согласно Уставу КПСС.
1970 г., ОСЕНЬ
В поселке Дебин смонтирована передвижная мехмастерская. Начала действовать первая школа по повышению экономических знании гидростроителей. Сооружается автодорога Дебин - Синегорье. Отсыпана первая тысяча кубометров грунта.
1970 г., ДЕКАБРЬ
В поселке Уптар гидростроители заселили первый 24-квартирный дом. В поселке Дебин состоялось первое организационное комсомольское собрание гидростроителей. Присутствовало 12 человек
1971 г., 12 ФЕВРАЛЯ
Забит первый колышек под пионерный поселок в Синегорье. Начальник Дебинского стройучастка В. Станков, начальник ПТО А. Поляков, геодезист А. Кудрявцев произвели съемку на месте разбивки первого базиса.
1971 г., 13 ФЕВРАЛЯ
Опубликован проект Директив XXIV сьезда КПСС: "...приступить к строительству Колымской ГЭС"
1971 г., МАРТ
С Хантайской ГЭС в Синегорье прибыла бригада плотников Юрия Евграфова. Начались работы в Пионерном поселке. Первую улицу из металлических вагончиков назвали Медвежий переулок.
Всесоюзное радио сообщило на всю страну: "В глухой тайге, на берегу дикой, седой и студеной реки Колымы заложен новый город с романтичным названием Синегорье.
Там, где стоят сейчас вагончики строителей, еще не поставлена точка на карте. Но уже есть первая площадь. Она носит название имени XXIV съезда партии".
...Бригадир электромонтажников Владимир Волков сделал отмашку. Взревели бульдозеры, и высоковольтная опора стала подниматься вверх. "Даешь створ! Построим Колымскую ГЭС!"-этот плакат на вершине опоры возвестил о том, что первый шаг к реализации планов партии сделан. Строительство Колымской ГЭС началось.
Гулким эхом прокатился по ущелью взрыв. Машины с камнем начали отсыпку площадки будущего поселка.
1971 г., ОСЕНЬ|
Определился весь комплекс строительного хозяйства Колымагэсстроя. Он расположился на трех площадках - в Уптаре, в Дебине и в районе строительства электростанции (основная).
На перевалочной базе в Уптаре идет -строительство брусчатых двухэтажных жилых домов со всеми коммунальными удобствами, стройдвора с бетонным хозяйством, лесозавода, автопредприятия на 300 машин, складов материально-технического снабжения.
В Дебине создана пионерная база для строительства подъездкой дороги от Колымской трассы до створа ГЭС. Построены жилые дома для строителей, производственный корпус автохозяйства со встроенной котельной и теплой стоянкой для машин.
1971 г., ЗИМА
В район строительной базы основных сооружений по замерзшей реке Колыме интенсивно доставляются грузы.
1972 г., ЛЕТО
Экспедиция Ленинградского филиала института "Гидропроект", ведущая изыскания под строительство Колымской ГЭС, отметила свое пятилетие. В коллектив прибыло подкрепление - около 100 инженерно-технических работников. Уже в июне они приступили к разведке.
Геофизики, топографы, метеорологи, гидрологи, буровики, горнопроходчики ведут тщательную, кропотливую работу на месте будущей ГЭС. К изыскателям присоединились ученые Магаданского ВНИИ-1 - мерзлотоведы, которые ведут наблюдение над скважинами на месте устройства плотины. На склоне сопки - фонтаны взрывов. Полученные воронки различных радиусов предназначены для сейсморазведчиков.
На левом берегу из катера высаживаются дорожники, топографы, геодезисты. Уже начинают проявляться контуры подъездных путей к стройплощадке будущей | ГЭС.
Открылся пионерский лагерь "Страна Синегория". На Утинке отдыхают дети первопроходцев.
На улице Первая бригада Н. Ковалева возвела жилые дома.
1972 г, ОСЕНЬ
За активное участие в строительстве Дома культуры гидростроителей в Уптаре каменщик Владимир Дубинский награжден Почетной грамотой управления строительства. Это его первая награда здесь.
В областном соревновании каменщиков Валерий Першко вместе со своим напарником заняли второе место. Первого сентября открылась первая Синегорская средняя школа. 68 ребят начали этот учебный год в поселке гидростроителей.
1972 г, ЗИМА
В Синеюрье построен квартал жилых домов, магазин, столовая-кафе. В первую очередь были смонтированы десять алюминиевых домов-общежитий на 50 человек каждый. В дальнейшем в поселке строились деревянные брусчатые и сборные дома на свайном основании.
Для электроснабжения строительства на первом этапе построена линия электропередачи на напряжение 35 киловатт от поселка Спорное.
1973 г., ЯНВАРЬ
Образован поселковый Совет народных Депутатов. В его состав избрано 25 депутатов - это передовики производства, те, кто первым прибыл на место будущего поселка, руководители стройки. Начали работу почтовое отделение, здравпункт, музыкальная школа.
1973 г., ФЕВРАЛЬ
Открылся первый детский сад. 90 ребятишек - юных синегорцев заполнили уютные, хорошо оборудованные комнаты
.
1973 г., ОСЕНЬ
Больших успехов в социалистическом соревновании за досрочное выполнение плана года добились экскаваторщик К. Кобылинский, машинист крана М. Шалом, шофера Г. Онуфриенко и Ю. Росенко, плотник В. Архипенко, бригады плотников Н. Ковалева и электромонтажников В. Стрельцова
.
1973 г., ЗИМА
Закончено строительство автодороги Дебин - Синегорье. Гидростроители получили более 7 тысяч квадратных метров благоустроенного жилья. Интенсивно ведется строительство промышленной базы в Синегорье - производственных корпусов, теплых стоянок автопредприятия, бетонного хозяйства, складов. Создана первая комсомольско-молодежная бригада. Ее возглавил комсомолец Валерий Першко, сын известного бригадира монтажников Ивана Першко.
В Синегорье открылся клуб на 160 мест, он разместился в доме из алюминиевых панелей.
В исполкоме поссовета зарегистрировано рождение первого коренного жителя Синегорья Саши Рыжова.
1974 г., ФЕВРАЛЬ
Бригада плотников-бетонщиков Г. Ткаченко выступила инициатором социалистического соревнования за право первыми начать работу на основных сооружениях ГЭС. Среди правофланговых соревнования рабочие СМУ № 1 В Ф. Сайченко, В. Д.Кордовский, В. Н. Муравьев, шоферы М. М. Муслимов, А. М. Онуфриенко и другие. Экскаваторщик управления механизации К. В. Кобылинский за большие ;достижения в соревновании, в борьбе за повышение эффективности производства награжден орденом Трудового Красного Знамени.
1974 г., ВЕСНА
Синегорью - не многим более трех лет. В день основания поселка здесь насчитывалось 36 жителей, а теперь - около 2,5 тысяч,
13 тысяч квадратных метров жилой площади получили за три года синегорцы. Большинство семей справили новоселье в квартирах со всеми коммунально-бытовыми удобствами.
В поселке особое внимание уделяется детям. Здесь построена школа с учебно-производственным корпусом, зрительным и спортивным залами, детский комбинат, пионерский лагерь.
Накануне выборов в Верховный Совет СССР газета "Магаданская правда" опубликовала страницу "Родной дом - Синегорье". На строительстве Колымской ГЭС, рассказывалось в газетных заметках, трудилось тогда 200 коммунистов. Застрельщиками многих добрых дел выступали комсомольцы.
В четвертом году девятой пятилетки строители развернули социалистическое соревнование за право уложить первые кубометры бетона в тело плотины. На этот год коллективом Колымагэсстроя принят встречный план - выполнить дополнительно к плану строительно-монтажных работ на 3 миллиона 250 тысяч рублей. Намечено _ приступить к работам на основных сооружениях гидроузла, возвести базу стройиндустрии, сдать девять тысяч квадратных метров жилья, объекты социально-бытового назначения.
"Каждый день - опора" - под таким девизом работает бригада монтажников И. Першко. В марте была изготовлена первая металлическая опора для линии"Аркагала - Берелёх - Ягодное". Коллектив решил выполнить годовой план к празднику Великого Октября. Партгрупорг бригады Г. Марчук разработал личный ,творческий план. Это начинание поддержано коммунистами стройки.
1974 г., 28 СЕНТЯБРЯ
Вечером зажглись огни первого в Синегорье каменного пятиэтажного дома - в нем отпраздновали новоселье 32 семьи строителей Колымской ГЭС. В числе первых ключи от квартир были вручены передовикам производства - шоферу Ю. Г. Росенко и бригадиру сварщиков П. Н. Лопатину. До конца года будут сданы в эксплуатацию еще два таких же здания.
1974 г, 4 ОКТЯБРЯ
Под девизом "Даешь гидростанцию"" вышел первый номер многотиражной газеты " Синегорье" -органа парткома, постройкома и управления строительства Колымской ГЭС.
1974 г, ЗИМА
Стройка ежемесячно выполняет работ на 2,5 миллиона рублей. Коллектив гидростроителей успешно справляется с планом и социалистическими обязательствами.
Начаты земельно-скальные работы на водосбросном канале основных сооружений, развернуто строительство базы промышленно-гражданского строительства.
1975 г, ЯНВАРЬ
На стройке объявлен общественный смотр-конкурс на лучшую строительную площадку по качеству строительства и культуре производства. Комсомольцы и молодежь управления механизации обратились к молодым строителям с призывом шире развернуть соц.соревнование за досрочное выполнение заданий девятой пятилетки.
Обсуждены и приняты на расширенном совместном заседании парткома, объединенного постройкома и администрации новые условия социалистического соревнования. Одним из направлений соревнования стала борьба за отличное качество строительно-монтажных работ. Большое внимание уделяется переходу бригад на хозрасчет, внедрению полного бригадного подряда строительства объектов.
1975 г, ФЕВРАЛЬ
Коллектив участка Гидромонтаж изготовил трейлер для перевозки котловагонов грузоподъемностью 120 тонн. Бригада монтажников П.П.Левченко в сжатые сроки выполнила это ответственное задание .
1975 г, 25 МАРТА
Осуществлено предпусковое опробование автоматики бетонного завода и смонтированного оборудования базы промышленно-гражданского строительства. Проверка подтвердила готовность технологического оборудования к работе.
1975 г, АПРЕЛЬ
В первый день месяца началось бетонирование опоры моста через реку Колыму. Первые кубометры бетона доставил в котлован водитель самосвала М Н Лисичкин первую бадью с бетоном открыл партгрупорг бригады плотников бетонщиков В Н Чернышев
Каменщик передовой комсомольско-молодежной бригады Анатолий Спиридонов и секретарь комитета ВЛКСМ стройки Василий Макаров вылетели в Москву Посланцы колымских гидростроителей в числе лучших представителей комсомолии фотографируются у Знамени Победы
В эти дни по Колымской трассе едет автопоезд который доставит в Уптар котельную. Для перевозки котловагонов изготовлен специальный трейлер Общий вес автопоезда без малого 300 тонн Ведут машины Александр Новиков, Рудольф Мальцев, Эдуард Вдовиченко, Владимир Пахадов, Геннадий Филинов, Виктор Баринов…
1975 г, 8 МАЯ
Группа комсомольцев совершила восхождение на самую высокую вершину сопки и водрузила Красный флаг На склоне сопки заалели тринадцатиметровые буквы "30 ЛЕТ ПОБЕДЫ! А 9 мая участники восхождения вместе со всеми синегорцами пришли на праздничный митинг, посвященный Великой Победе
1975 г, ДЕКАБРЬ
Завершающий год девятой пятилетки прошел на стройке под знаком борьбы за высокое качество Более 60 процентов объектов было сдано с оценкой "хорошо" По бригадному подряду было выполнено строительно-монтажных работ почти на 2 миллиона рублей Выработка на одного рабочего в бригаде плотников бетонщиков Г А Ткаченко возводившей русловую опору моста через реку Колыму, выросла на 29 процентов
Введен в эксплуатацию цех сборного железобетона, создано прорабство малой механизации организован участок подсобного производства
За многолетний, безупречный труд, высокие достижения в социалистическом соревновании Родина отметила орденом Трудовой Славы III степени рабочих стройки
С.М.Захарова, М.В.Горшенева, В И Першко, С М Даричеву
1976 г, ФЕВРАЛЬ
Подведены итоги социалистического соревнования в честь XXV съезда КПСС за право укладки первого бетона в основные сооружения гидроузла. Это право завоевали коллектив участка №1 управления механизации, возглавляемый Г. П. Маспаком, комплексная хозрасчетная бригада механизаторов В. И. Похлёбина, комсо-мольско-молодежная бригада плотников-бетонщиков из СМУ-1 Г. В. Чернышева, комсомольско-молодежный экипаж КрАЗа В. В. Стаканова, электросварщик мехколонны Ф Ф. Курсов, слесарь дробильной установки участка подсобного производства В. Е. Кабетов, плотник СМУ-1 Г Ф. Бородако, монтажник Гидромонтажа И. Я. Чернецкий, прораб участка подсобного производства Н Н. Неволина.
1976 г, 21 ЯНВАРЯ
Центральный Комитет ВЛКСМ утвердил решение секретариата: стройка вошла в число Всесоюзных ударных комсомольских. Около трехсот комсомольцев работало тогда в Синегорье Комсомольско-молодежные коллективы трудились на основных сооружениях гидроузла, на строительстве жилья, высоковольтных линий электропередачи.
1976 г, 19 ФЕВРАЛЯ
Уложен первый бетон в основные сооружения гидроузла Коллектив строителей Колымской ГЭС отправляет трудовой рапорт XXV съезду КПСС. Уже через несколько недель, вобрав в себя 400 кубометров бетона, поднялась16-метровая бетонная стенка.
1976 г., 24 ФЕВРАЛЯ
В Москве, в Кремлевском Дворце съездов, начал свою работу XXV съезд КПСС. В телеграмме, отправленной в адрес съезда партии комсомольской организацией стройки, говорилось: "Рады доложить партийному съезду об успешном выполнении предсъездовских социалистических обязательств. Восемь комсомольско-молодежных коллективов, более двухсот молодых гидростроителей 1 октября 1975 года выполнили планы девятой пятилетки. Стройка объявлена Всесоюзной ударной комсомольской. Мы оправдаем доверие нашей Коммунистической партии"
1976 г, МАРТ
С большим воодушевлением встретили гидростроители Основные направления развития народного хозяйства СССР на десятую пятилетку, в которых записано: " Ввести в действие первые агрегаты на Колымской ГЭС". Трудовые коллективы принимают новые повышенные социалистические обязательства, еще шире развертывается движение за коммунистическое отношение к труду, активнее внедряется бригадный подряд - создаются хозрасчетные бригады в СМУ основных сооружений, на участке подсобного производства, у автотранспортников, в объединенной службе энергетики и связи.
Весной стал еще красивее и благоустроеннее поселок Синегорье. Открыл свои двери кинотеатр "Комсомолец"
1976 г, 17 МЛЯ
Пешеходный мост, в короткий срок смонтированный коллективом Гидромонтажа, соединил берега Колымы в районе основных сооружений гидроузла.
1976 г 13 ИЮНЯ
Государственная комиссия приняла первую высоковольтную линию Северо-Востока ЛЭП-220 участка Берелёх - Ягодное, возведенную строителями мехколонны Линия принята с оценкой "хорошо". Центральные районы Магаданской области получили качественное напряжение.
Сдан в эксплуатацию первый в Синегорье 184-квартирный дом по улице Молодежной
В конце месяца состоялось первое заседание комсомольского штаба Всесоюзной ударной комсомольской стройки Возглавил штаб молодой коммунист Ю Шепелев Указом Президиума Верховного Совета СССР орденами и медалями награждена группа рабочих, инженерно-технических работников и служащих Колымской ГЭС.
1976 г, 28 ИЮЛЯ
Коллектив комплексной бригады механизаторов В. И. Похлебина вынул миллионный кубометр грунта на сооружении временного водосброса.
1976 г., 1 СЕНТЯБРЯ
Сдана в эксплуатацию средняя школа на 1186 учащихся. Строители выполнили работы в рекордно короткие сроки
.
1976 г, ОКТЯБРЬ
Испытан под нагрузкой первый дизель-генератор мощностью 1000 киловатт на дизельной электростанции. Комсомольско-молодежной бригаде Валерия Першко из СМУ-1 присуждено первое место в соревновании комсомольско-молодежных коллективов Всесоюзных ударных энергостроек страны. На общестроительном комсомольском отчетно-выборном собрании комсомолия подтвердила свой рабочий девиз 60-летию Великого Октября - 60 ударных недель!"
1975 г, 10 НОЯБРЯ
Цех по изготовлению минеральной ваты дал свою первую продукцию. 20 тысяч кубометров - такова его годовая производительность
.
1976 г., 5 ДЕКАБРЯ
Идет сборка узлов первого пролета моста через реку Колыму Шефство над строительством моста взяла комсомольская организация стройки. Гидростроители досрочно выполнили план стартового года десятой пятилетки.
1977 г, 7 ЯНВАРЯ
На собрании партийно-хозяйственною актива гидростроителей принято обращение коллектива Всесоюзной ударной комсомольской стройки Колымской ГЭС ко всем строителям Магаданской области но достойной встрече 60-летия Великого Октября Бюро обкома партии, облисполком, президиум облсовпрофа и бюро обкома ВЛКСМ одобрили инициативу гидростроителей
.
1977 г, 12 МАРТА
Уложен первый бетон в потерну - цементационную галерею гидроэлектростанции. Работы вели бетонщики из бригады А. Г. Кузнецова.
1977 г., 27-29 АПРЕЛЯ
Во временную эксплуатацию сдан мост через Колыму. Началось движение автотранспорта на правый берег. Состоялся митинг гидростроителей, посвященный большой трудовой победе. Мост соединил два берега. Путь на основные сооружения открыт.
1977 г., ИЮНЬ
Участвующие в сооружении гидроэлектростанции коллективы строительно-монтажных организаций, предприятий промышленности, транспорта, энергетики, связи Магаданской области разработали совместные социалистические обязательства, которые обсуждены и приняты на совещании представителей этих коллективов.
Разработаны совместные мероприятия, обеспечивающие выполнение принятых обязательств.
1977 г., ДЕКАБРЬ
Досрочно выполнен план года управлением "Колымагэсстрой". Завершен большой объем работ на основных сооружениях гидроузла, введен в эксплуатацию участок ЛЭП Оротукан - Омсукчан. В рекордно короткий срок построен мост через Колыму. Дали промышленный пар первые котлы центральной паровой котельной. Синегорцы вселились в первый дом улучшенной планировки.
1978 г., 9 ЯНВАРЯ
Для погрузки взорванной породы в подземном комплексе в тоннель доставлен экскаватор ЭО-5114. Он значительно ускорил проходку транспортного тоннеля и машзала. Механизаторы готовят к работе в скале второй такой экскаватор. В Синегорье получено сообщение: поселковый Совет народных депутатов занял первое место во Всероссийском социалистическом соревновании сельских и поселковых Советов народных депутатов по итогам за 1977 год.
1978 г., 27 ФЕВРАЛЯ
На пикете №231 установлена первая опора ЛЭП-220 Ягодное - Колымская ГЭС
1978 г., 3 МАРТА
Началось строительство опытной плотины на ручье Анманнычан, которая представляет собой модель плотины Колымской ГЭС. Параметры ее: длина в основании - 70 метров, ширина основания в поперечнике - 100 метров, высота -16 метров.
Строители отработают технологию укладки и проверят качество местного суг-линка, который будет использован для строительства основной плотины. Этот суглинок еще не применялся на строительстве гидротехнических сооружений.
1978 г., 12 АПРЕЛЯ
Завершился двухнедельный рейс автопоезда, который доставил в Синегорье из Магаданского морского порта 121-тонный трансформатор. Он будет установлен на подстанции "Синегорье".
Состоялось новоселье в новом больничном комплексе. В удобных просторных кабинетах, оснащенных современным медицинским оборудованием, разместились врачи поликлиники и больницы.
1978 г., 5 МАЯ
"Каждой бригаде - личный счет эффективности!" - с такой инициативой выступил коллектив маляров М. В. Дерябиной из СМУ-1.
1978 г., МАЙ
Уровень воды на опытной плотине достиг наивысшего подъема. В работу был включен паводковый водосброс. Кинокамеры и фотоаппараты зафиксировали этот момент. Эксперимент, от результатов которого во многом зависит ход строительства плотины Колымской ГЭС, начался.
1978 г, 1 ИЮЛЯ
Большой бетонный завод дал первую продукцию. Было выпущено пять кубометров пробного бетона марки 200.
1978 г., 1 АВГУСТА
Участки, бригады и экипажи, рабочие и инженерно-технические работники, занятые на основных сооружениях ГЭС, начали соревнование за скорейшее окончание земельно-скальных работ на временном водосбросном канале правого берега. В Синегорье прибыли участники агитрейса газеты "Известия".
1978 г, 3 АВГУСТА
Группа руководителей и специалистов стройки, дирекции строящейся ГЭС, Ленгидропроекта побывала на месте будущего строительства Усть-Среднеканской ГЭС.
1978 г, 16 ОКТЯБРЯ
Большой бетонный завод начал работать под полной нагрузкой. Его производительность - 100 кубометров бетона в час.
1978 г., 21 ОКТЯБРЯ
Состоялась 1 партийная конференция гидростроителей. Рабочая комиссия подписала акт о приемке аэропорта "Синегорье".
1978 г., 3 НОЯБРЯ
В аэропорту "Синегорье" приняли первый АН-24 из Магадана. Накануне Государственная комиссия подписала акт о приемке аэропорта с оценкой "хорошо".
1978 г., 22 НОЯБРЯ
Завершена проходка строительного тоннеля. В 11 часов утра звенья Е. Т. Зяброва и В. В. Михайленко встретились. Правый забой длиной 140 метров пройден. На два дня раньше намеченного проходчики справились с ответственным заданием. А 23 ноября на подземном комплексе произведена вторая сбойка; бригада проходчиков Г. М. Жило пробилась к выходному порталу, завершив проходку левого забоя. Строительный тоннель пройден -Колыма получила рукотворное русло.
1978 г., 5 ДЕКАБРЯ
В 20 часов 20 минут воды Колымы устремились в строительный тоннель. Открылся фронт работ для строителей, которые форсируют сооружение цементационной потерны.
1979 г., ЯНВАРЬ
Газета "Синегорье" публикует условия социалистического соревнования коллективов участков, бригад и экипажей, занятых на строительстве руслового участка цементационной потерны и плотины до отметки 336.
Создано новое строительно-монтажное управление. СМУ-3 будет вести работы на основных сооружениях гидроузла. Синегорцы получили новое здание комбината бытового обслуживания.
1979 г., 18 МАРТА
Коллективом комбината строительных материалов достигнут рекордный показатель: за сутки на строительство потерны отправлено 767 кубометров бетона. Ежедневно коллективы малого и большого бетонных заводов перекрывают норму выработки в два с лишним раза.
1979 г., 23 МАРТА
Последние кубометры скалы отгрузил подземный экскаватор в транспортном тоннеле. Проходчики бригады Г. М. Жило Гидроспецстроя вошли в машинный зал будущей ГЭС.
Транспортный тоннель готов! Автомагистраль длиной более 300 метров, по которой сможет осуществляться двухстороннее автомобильное движение, пролегла под землей.
1979 г., 18 АПРЕЛЯ
Началась укладка суглинка в тело плотины. Первые десятки кубометров суглинка доставили водители БелАЗов из бригады Б. И. Родионова. И сразу же включился в работу экипаж бульдозера в составе П. И. Чебака, Н. К. Милая и В. И. Мозгового. До весеннего паводка механизаторам нужно уложить 18 тысяч кубометров фильтров, 60 тысяч кубометров суглинка, затем отсыпать 115 тысяч кубометров каменной наброски верхового упорного клина и 70 тысяч кубометров низового клина.
1979- г., 27 АПРЕЛЯ
Уложен последний кубометр бетона русловую часть цементационной потерны. Большая заслуга в этом коллективов СМУ-1 и СМУ-3.
: 1979 г, МАЙ
В адрес комитета комсомола и комсомольского штаба стройки пришло письмо от машиностроителей Запорожья. Коллективы объединения "Запорожтрансформатор" взяли обязательство изготовить трансформатор для Колымской ГЭС на месяц раньше срока.
Комсомольско-молодежные коллективы СМУ-З В. К Личкуна и Г. А. Ткаченко завершили плановые задания четырех лет пятилетки. Открылась новая рабочая столовая, за обеденные столы в ее залах могут сесть одновременно 300 человек.
1979 г., ИЮНЬ
В основные сооружения гидроузла уложен 100-тысячный кубометр бетона.
Комсомольский штаб стройки получил сообщение из Ново-Краматорска о том, что изготовление гидроприводов для Колымской ГЭС взято под контроль комсомольскими прожектористами машиностроительного завода. Бригада проходчиков В. Я. Марченко завершила проходку третьей подходной выработки и начала разрабатывать свод щитового помещения.
1979 г., 25 СЕНТЯБРЯ
Ровно в 18.00 на подстанцию "Синегорье" с пульта центрального диспетчерского энергоуправления поступила команда "Включить линию!". А буквально через два часа с новой подстанции электроэнергия поступила на основные сооружения гидроузла. Вступила в строй высоковольтная линия ЛЭП-220 Ягодное - Синегорье.
1979 г., 7 ОКТЯБРЯ
. Бригада проходчиков В. Г. Фадеева забетонировала своды машинного зала, последние 200 кубометров бетона были уложены накануне Дня Конституции СССР. Завершили пятилетние планы по грузоперевозкам водители АТПО Б. И. Родионов, И. В. Обухов, В. Н. Мухин.
1979 г., 11 ОКТЯБРЯ
Бригада проходчиков Е. Т. Зяброва завершила работы по созданию подводящего туннеля.
1979 г., 7 НОЯБРЯ
Коллектив строителей подземного комплекса Гидроспецстроя завершил план четвертого года пятилетки. Годовой план выполнили управление механизации, СМУ-3, комбинат стройматериалов, автотранспортное производственное объединение, участок Гидромонтажа, восемнадцать бригад. Коллектив участка Гидроэлектромонтажа успешно ведет работы на важном пусковом объекте - подстанции "Омсукчан".
1979 г., 15 ДЕКАБРЯ
Состоялась вторая партийная конференция гидростроителей, на которой обсужден вопрос "О задачах партийной организации управления строительства "Колымагэсстрой" по обеспечению ввода первого агрегата Колымской ГЭС в 1980 году в свете решений XXV съезда КПСС и ноябрьского (1979 г.) Пленума ЦК КПСС".
1979 г., 22 ДЕКАБРЯ
За четыре года выполнили плановые задания пятилетки коллектив участка Гидромонтажа, бригада плотников-бетонщиков В. К. Личкуна из СМУ-3. В Сииегорье открылся Дом книги.
1979 г., 26 ДЕКАБРЯ
Вместе с передовыми коллективами Колымы и Чукотки гидростроители выступили инициаторами областного социалистического соревнования за достойную встречу 110-й годовщины со дня рождения В. И. Ленина, за досрочное выполнение плана 1980 года и десятой пятилетки в целом.
1980 г., 1 ЯНВАРЯ
Комсомольско-молодежиый экипаж крана ДЭК-251 в составе М. А. Василенко, Е. В. Евдокимова, И. Н. Соколова обратились к гидростроителям с призывом провести коммунистические субботники, заработанные средства от которых поступят в фонд строительства в Синегорье памятника В. И. Ленину.
1980 г., 20 ФЕВРАЛЯ
Поставлены под нагрузку ЛЭП-220 Ягодное - Омсукчан, подстанция "Омсукчан". Комплекс рудника "Дукат" обеспечен качественной электроэнергией. После пуска первых агрегатов Колымской ГЭС Омсукчанская электростанция, использующая дизельное топливо, будет полностью ликвидирована.
1980 г., 27 МАРТА
В Синегорье доставлен трансформатор для первого агрегата Колымской ГЭС. Водители бригады Ю. И. Смирнова, слесари бригады А. А. Алтухова, монтажники под руководством Ю. И. Алексашина, механизаторы с участка А. А. Гаркавко, руководитель автопоезда И. И. Пашков сумели на 12 дней сократить время в пути на Колымской трассе.
1980 г., АПРЕЛЬ
Бюро Магаданского обкома КПСС, облисполком, президиум облсовпрофа и бюро обкома ВЛКСМ приняли постановление об условиях социалистического соревнования коллективов участков, работающих на основных сооружениях, за выполнение ударных задач по ускорению строительства станции и вводу в эксплуатацию в 1980 году ее первого агрегата.
1980 г., СЕНТЯБРЬ
В машинном зале смонтирован мостовой строительный кран.
Таджикский участок Гидромонтажа, прибывший в Синегорье из Нурека, приступил к монтажу турбинных ВОДОВОДОВ.
1980 г., 20 СЕНТЯБРЯ

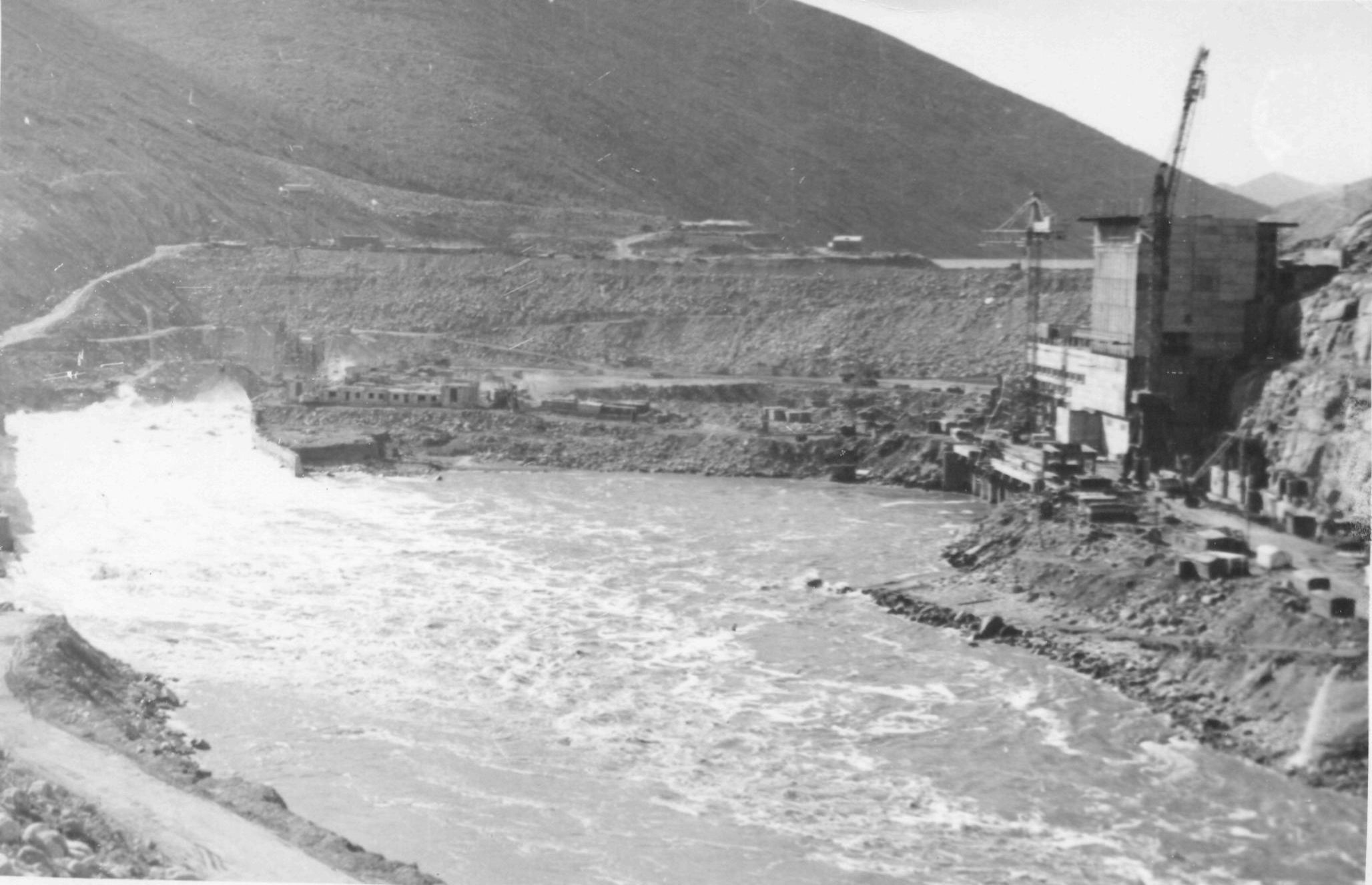

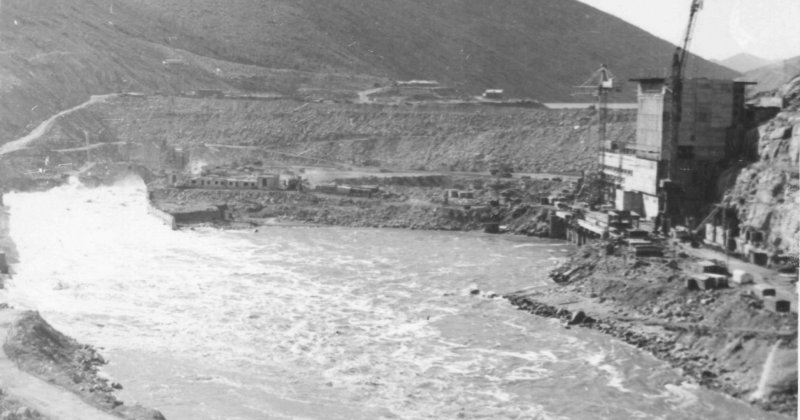

Осуществлено перекрытие Колымы, воды реки направлены через правобережный водосброс.
1980 г., 18 ОКТЯБРЯ
Ранним утром последний, четвертый затвор оголовка временною водосбросного сооружения опустился в русло отводящего ,канала - Колыма перекрыта полностью. Началось наполнение водохранилища -первого рукотворного моря.:
1980 г., НОЯБРЬ
Коллектив участка мехколонны ведет : строительство линии энергопередач от закрытого распределительного устройства ГЭС на подстанцию "Синегорье", откуда энергия пойдет по ЛЭП на рудник "Дукат"
Материалы взяты из иллюстрированного спецвыпуска "Колымагэсстроя"
